Vì sao thành phố cần hành động ngay để tăng cường khả năng chống chịu khí hậu?

Biến đổi khí hậu đang diễn biến ngày càng nhanh, buộc các đô thị trên toàn cầu phải điều chỉnh để thích ứng trước những tác động nặng nề. Nhiệt độ tăng cao khiến thành phố nóng lên, kéo theo nhu cầu sử dụng điện cho làm mát tăng vọt. Các trận bão mạnh, mưa lớn, nước biển dâng làm ngập úng, xói lở và đe dọa di dời các khu vực ven biển. Thời tiết thay đổi thất thường làm căng thẳng nguồn nước và ảnh hưởng hệ thống y tế công cộng. Tất cả những thách thức này đang khiến ngành hạ tầng phải thay đổi cách lập kế hoạch, quản lý và vận hành để đảm bảo tính bền vững lâu dài.

Lập kế hoạch ứng phó với thiên tai

Với hàng triệu dân sống sát mép biển, thành phố New York (NYC) thường xuyên phải đối mặt với những mối đe dọa nghiêm trọng từ nước biển dâng và bão lớn. Trong 50 năm qua, NYC đã trực tiếp trải qua hoặc bị ảnh hưởng bởi hơn 12 cơn bão nhiệt đới hoặc bão lớn gây lũ lụt, gió mạnh và triều cường. Riêng từ năm 2020 đến nay, thành phố đã phải chống chọi với 5 cơn bão lớn, nổi bật là lũ quét tháng 9/2023. Những hiện tượng này cho thấy NYC vô cùng dễ bị tổn thương, đặc biệt là với các khu vực ven biển, dù không phải lúc nào cũng nằm trong tâm bão.

Dự án chống chịu khí hậu Brooklyn Bridge-Montgomery

Sở Xây dựng và Thiết kế NYC (NYCDDC) đã triển khai kế hoạch táo bạo bảo vệ khu dân cư Two Bridges. NYCDDC là đơn vị chủ lực trong tất cả các dự án xây dựng, cải tạo công trình dân sinh, đường xá, hạ tầng tại cả 5 quận NY. Dự án Brooklyn Bridge-Montgomery Coastal Resilience (BBMCR) hướng đến việc bảo vệ khu Two Bridges khỏi triều cường tương lai, kéo dài từ cầu Brooklyn đến phố Montgomery nhưng vẫn duy trì lối tiếp cận bờ sông cho cộng đồng.

Thay vì xây dựng các rào chắn cố định gây mất mỹ quan, dự án sử dụng hệ thống phòng chống lũ linh hoạt, có thể mở ra hoặc “ẩn mình” khi không cần thiết. Các tường chắn và cột chắn này được bố trí tránh tối đa xung đột với hạ tầng ngầm bên dưới, đồng thời vẫn bổ sung diện tích công cộng như ghế ngồi ngoài trời, thiết bị thể thao, sân chơi cho người dân. “Việc sắp đặt thông minh giúp tránh xung đột với hạ tầng ngầm, đồng thời tối ưu hóa các tiện ích công cộng”, ông Ameya Talekar từ GPI chia sẻ.

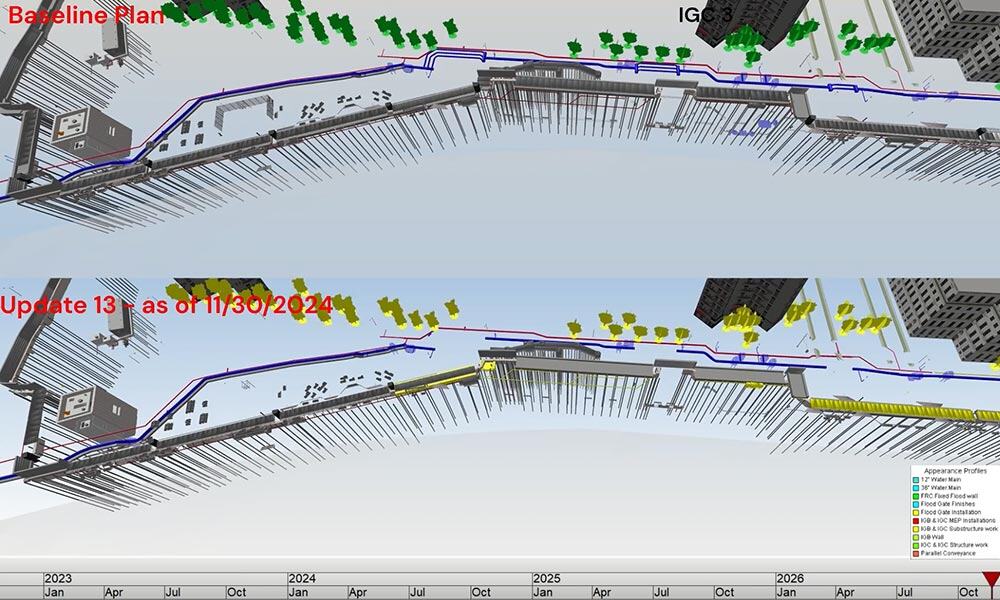

So sánh kế hoạch cơ bản và bản cập nhật thứ 13 của tiến độ dự án xây dựng tại NYC, nổi bật với các phân tích xây dựng 4D về biện pháp chống chịu khí hậu và hoạt động thi công khác nhau.

Quản lý sự phức tạp: Hợp tác giữa Jacobs và GPI

Để làm chủ mức độ phức tạp, liên danh Jacobs và GPI đã phối hợp giám sát quản lý dự án cũng như thi công tại một trong những khu vực dày đặc hạ tầng nhất thành phố. Khu vực này ẩn chứa đủ các loại hạ tầng ngầm: đường ống, đường tàu, cống thoát nước, lối thoát hiểm, cùng lúc với rất nhiều dự án khác đang triển khai sát bên.

Làm xây dựng ở NYC là một thử thách đặc biệt: không gian chật hẹp, quy định giám sát nghiêm ngặt, hạ tầng xuống cấp, và phải phối hợp với rất nhiều đơn vị, sở ngành liên quan. Vì vậy, phương thức quản lý truyền thống không thể đáp ứng. Phương án tổ chức, kế hoạch thi công phải cập nhật liên tục cho phù hợp với thực tế phát sinh.

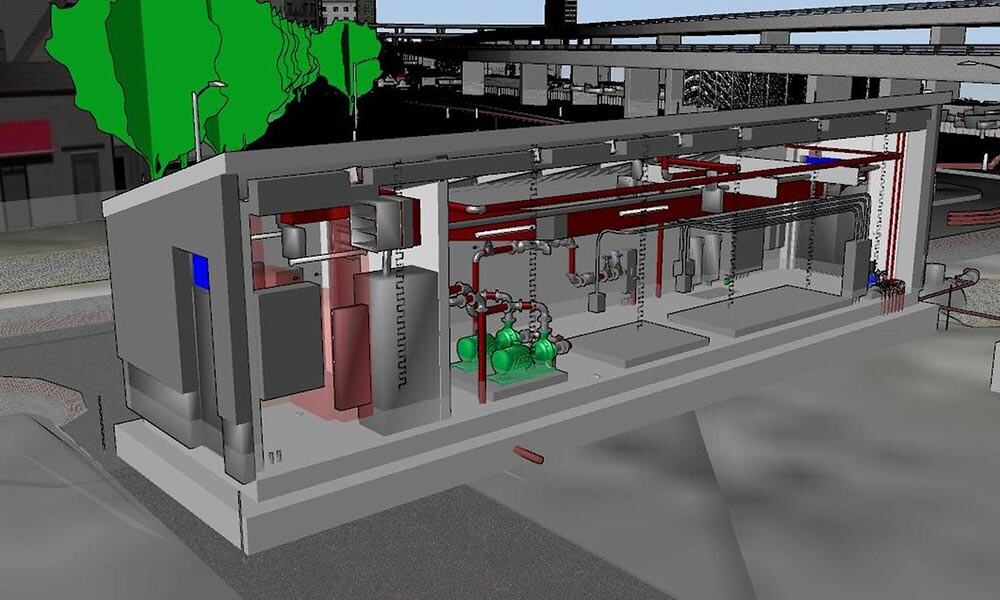

Hình ảnh dựng kỹ thuật số mặt cắt toà nhà tại NYC, thể hiện hệ thống cơ khí, ống dẫn, bồn chứa và các chi tiết cấu trúc, nhấn mạnh yếu tố chống chịu khí hậu bằng màu sắc xanh - đỏ.

SYNCHRO – Đột phá số hoá xây dựng với 4D

Nhằm vượt qua các thách thức đó, nhóm dự án đã chọn SYNCHRO – phần mềm lập kế hoạch xây dựng 4D do Bentley phát triển. Ngay từ đầu dự án, NYCDDC xác định rõ vai trò quan trọng của mô hình 3D kết hợp mô phỏng lịch xây dựng cho quá trình quản lý.

SYNCHRO cho phép kiểm tra, giám sát hiện trường, lập kế hoạch tiến trình thi công theo phương pháp đường găng, ước tính khối lượng, đánh giá rủi ro, hỗ trợ tối ưu hiệu quả, tiết kiệm nguồn lực. Phần mềm giúp hình dung trình tự xây dựng, phát hiện xung đột với các dự án xung quanh, phối hợp tức thời cùng các đơn vị và truyền đạt thông tin đến các bên hữu quan bằng minh họa số sống động.

Nhóm đã tạo ra các video mô phỏng chuỗi thi công, giúp các kỹ sư và lãnh đạo nhận diện lỗ hổng, nguy cơ mâu thuẫn và điều chỉnh kịp thời. Gần 2.000 đầu việc xây dựng được đưa vào mô hình số động, có thể cập nhật liên tục khi phát sinh thay đổi ở hiện trường hoặc khu vực liền kề.

Đặt ra tiêu chuẩn mới cho quản lý xây dựng đô thị

Nhờ tích hợp SYNCHRO vào toàn bộ quy trình dự án, Jacobs – GPI đã rút ngắn đáng kể thời gian phát hiện, xử lý xung đột từ 32 giờ xuống chỉ còn 8–12 giờ, khả năng hiểu rõ trình tự thi công tăng 50%, thời gian lập báo cáo chi phí giảm 25%. SYNCHRO thực sự là “người thay đổi cuộc chơi” tại BBMCR khi giúp tối ưu hóa quy trình, đưa ra các quyết định dựa trên dữ liệu và mô phỏng chi tiết thực tiễn.

Dự án BBMCR dự kiến hoàn thành vào năm 2026, trở thành hình mẫu về quản lý xây dựng kỹ thuật số nhằm nâng cao sự vững bền cho các thành phố lớn.

Hành động vì ngày mai: Thành phố kiên cường hơn trước biến động khí hậu

Khi biến đổi khí hậu ngày càng nghiêm trọng, dự án BBMCR là minh chứng cho sức mạnh của việc kết hợp thiết kế sáng tạo, công nghệ số và hợp tác đa ngành để bảo vệ thành phố. Việc ứng dụng các giải pháp như SYNCHRO không chỉ giúp NYC ứng phó tốt hơn với thiên tai, mà còn mở ra tiêu chuẩn mới cho phát triển hạ tầng đô thị bền vững trên toàn thế giới.
